RX-101-MS(変)in三次市(広島)

コラボ施工 住宅・別荘

内装・外装写真

  • 完成その後・・・ログライフ満喫中ですヽ(^o^)丿♪

  • 完成その後・・・ログライフ満喫中ですヽ(^o^)丿♪パレットを再利用した薪置き場
  • 完成その後・・・ログライフ満喫中ですヽ(^o^)丿♪県北の三次市では暖炉が必需品
  • 完成その後・・・ログライフ満喫中ですヽ(^o^)丿♪本棚は子供達が登って遊ぶこともできる、頑丈な作りに。
  • 完成その後・・・ログライフ満喫中ですヽ(^o^)丿♪木の温もりが伝わるキッチンは、奥様ワールドです。

RX-101-MS(変)in三次市(広島)の概要

プランNO.RX-101-MS
完成年月日 2019年9月
用途 住宅・別荘
施工方法

コラボ施工

ログについて

RX-LOG

RX-LOG標準仕様書

資料請求/お問い合わせ

費用のこと、間取りのことなど
お気軽にご相談ください。

082-256-4550

お好きな方法で
お問い合わせいただけます。

STORYRX-101-MS(変)in三次市(広島)が出来るまで

2020年5月1日

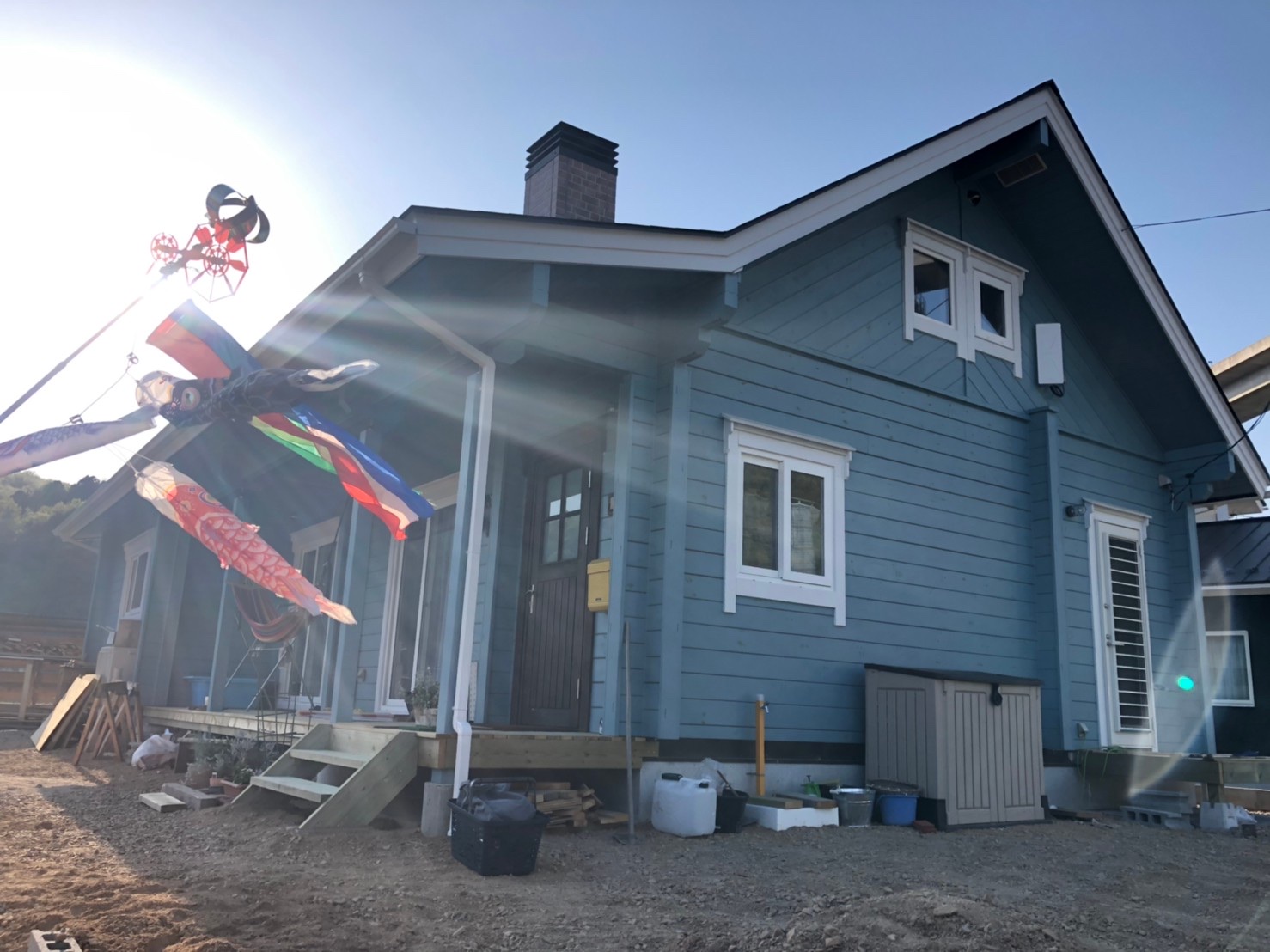

完成その後・・・ログライフ満喫中ですヽ(^o^)丿♪

完成!

コロナウィルス感染拡大防止のため外出自粛が続く中、

「うちは全然退屈してないよ~~」

とおっしゃっているオーナー様。

完成引渡し後も、ちょこちょこ手を入れておられます。

晴天の中、ログハウスの前に鯉のぼり。

絵になる~~ヽ(^o^)丿

家の中でも外でも、ログハウス生活を楽しんでおられました(^O^)

よかった、よかった(^_-)-☆

2019年9月27日

完了検査が終わりました

ログキット搬入から約8か月。

この日を迎えました。

内階段は苦労なさいました。

お子さまの可愛い作品を並べて

まだもう少し内装工事が残っているので、

オーナー様は泊まりながら作業されています。

完成まであと一息。

この地域は県内でも寒いエリアなので、

寒くなるまでには完成!しそう、ですね。

※この施工物件は、サエラホームでLOG組み立て、屋根工事、

窓取り付け工事を担当しているコラボ(ハーフビルド)物件です。

2019年3月20日

頑張る職人さん 屋根葺き中

暖かい春の日差しのもと、職人さんが屋根葺き頑張り中です。

寒かった三次の冬も、間もなく終わろうとしています。

※この施工物件は、サエラホームでLOG組み立て、屋根工事、窓取り付け工事を担当しているコラボ(ハーフビルド)物件です。

2019年3月7日

後姿で失礼します・・・室内の作業進行中

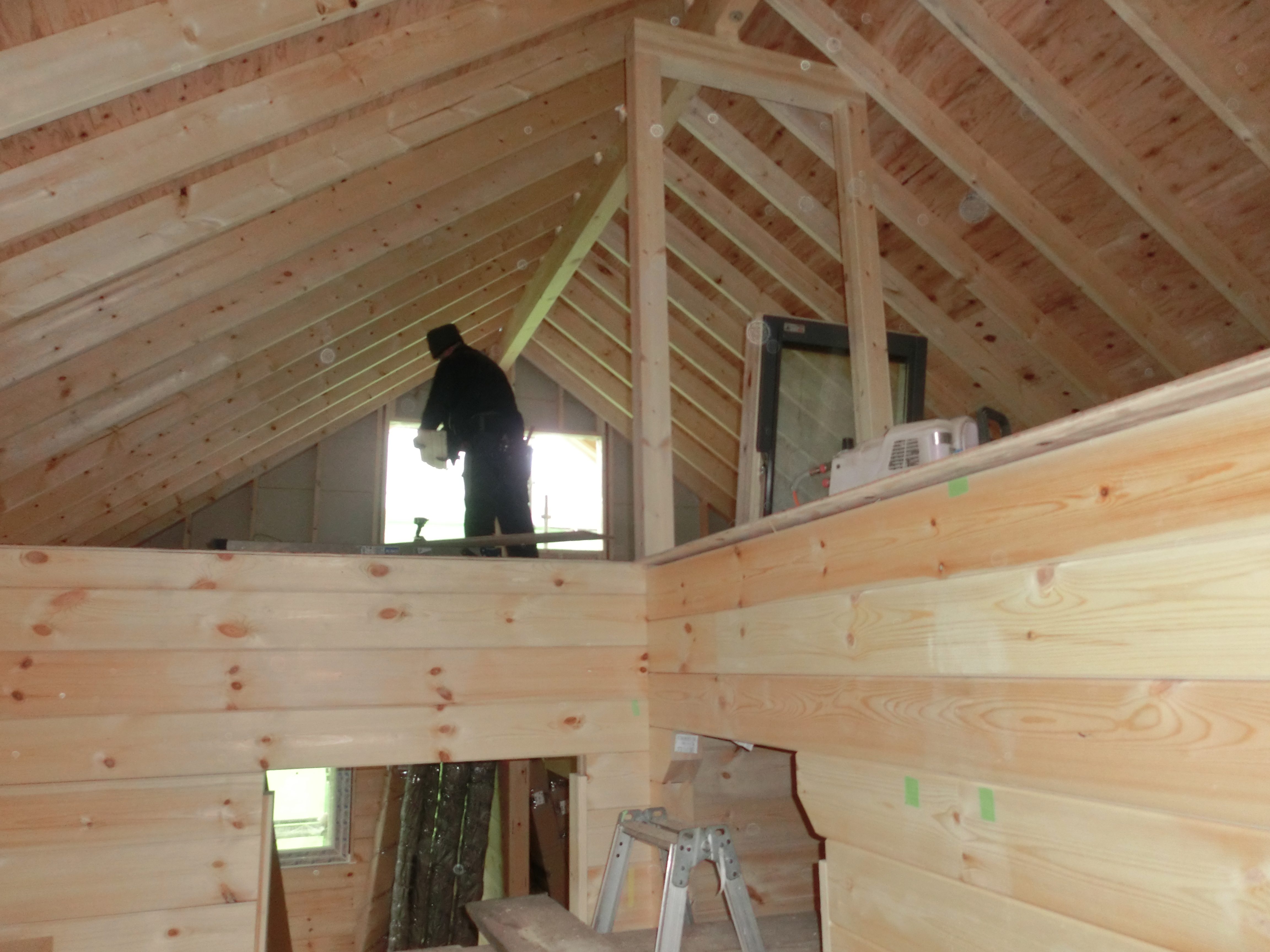

CIMG2783

室内の作業もずいぶん進み、住宅らしくなってきました。

手前の空間は吹き抜け部分で、上はロフト。

この後手摺りを付けていきます。

CIMG2790

こちらは軒下。

ふさぐ前に、軒下換気部材を取付けています。

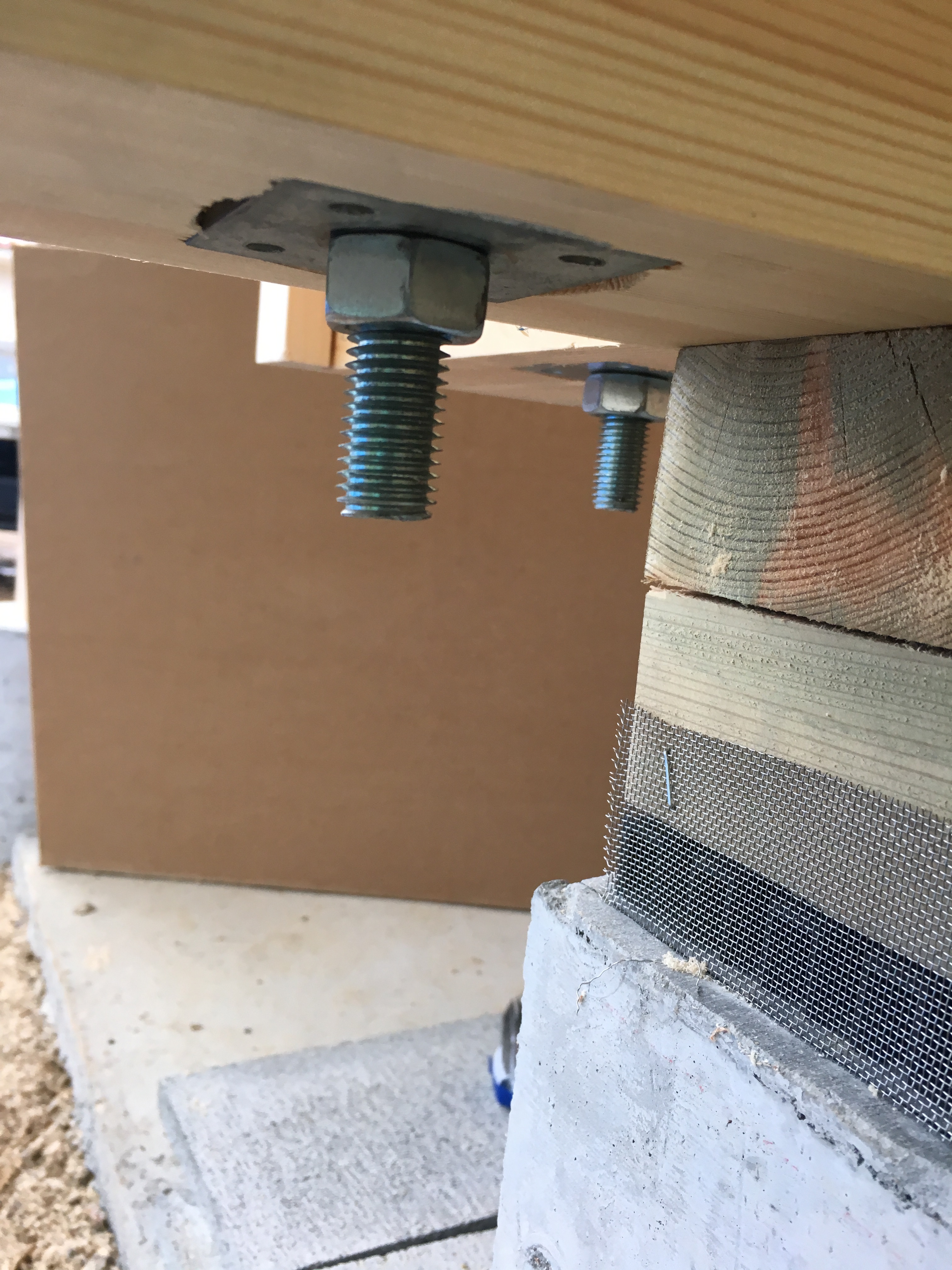

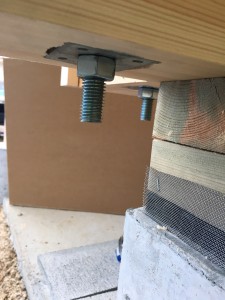

IMG_3009

床下部分。

ログハウスが完成した後でも、木は呼吸を続けます。

そして木は経年で縮んでしまうため、メンテナンスのときに

再度締められるよう、こんな感じにしておきます。

※この施工物件は、サエラホームでLOG組み立て、屋根工事、窓取り付け工事を担当しているコラボ(ハーフビルド)物件です。

2019年2月28日

必殺仕事人!ぐんぐん進んでいます♪

ログ組プロフェッショナルな職人達。

重くて長い木材もなんのその、さくさく組み上がっていきます。

02

高い場所のログを組む際、クレーンがあれば効率よく作業ができますが、クレーンなくてもログハウスのセルフビルドは可能です!

(注:木材を荷卸しする際にはクレーンが必要です)

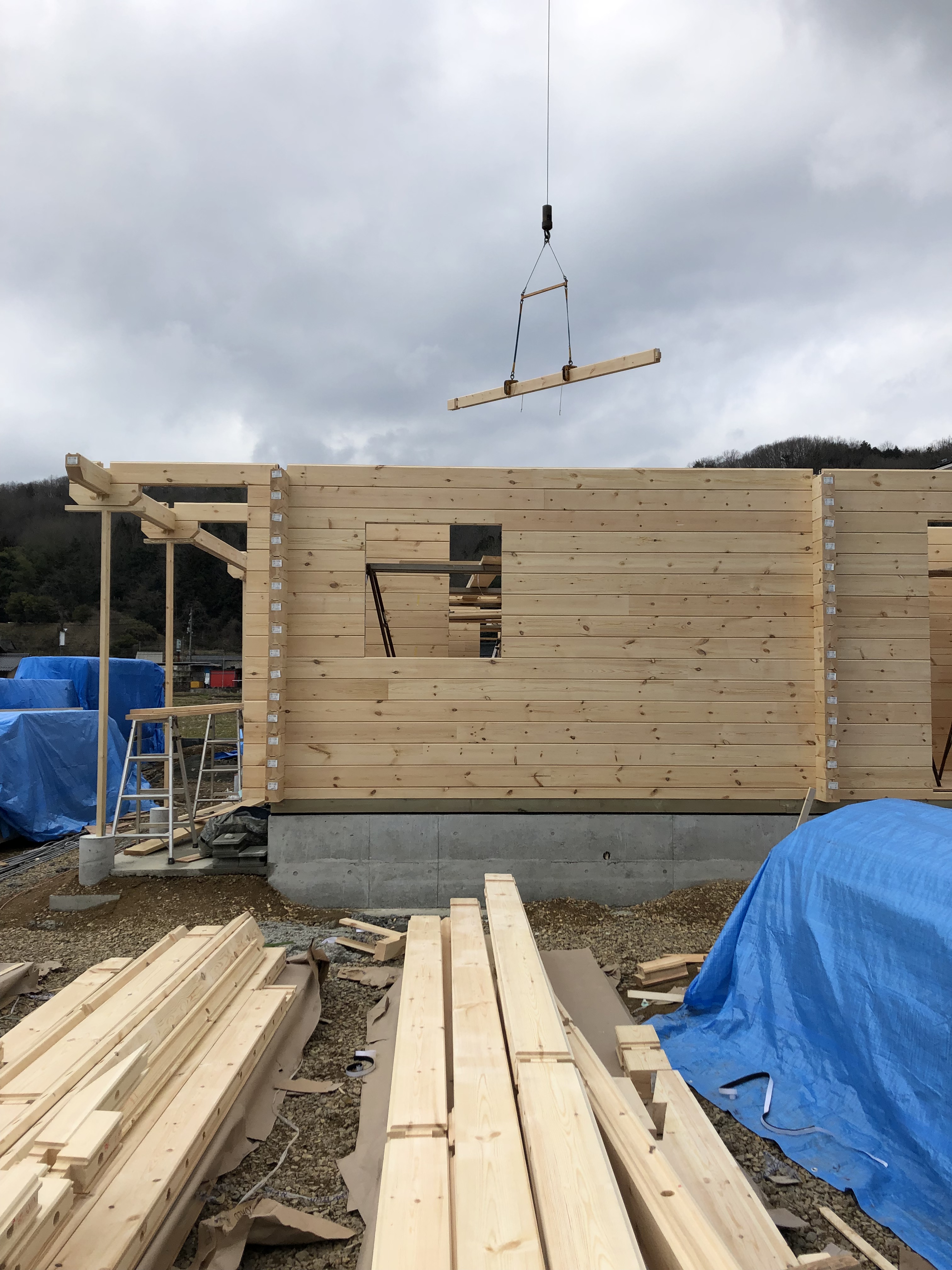

03

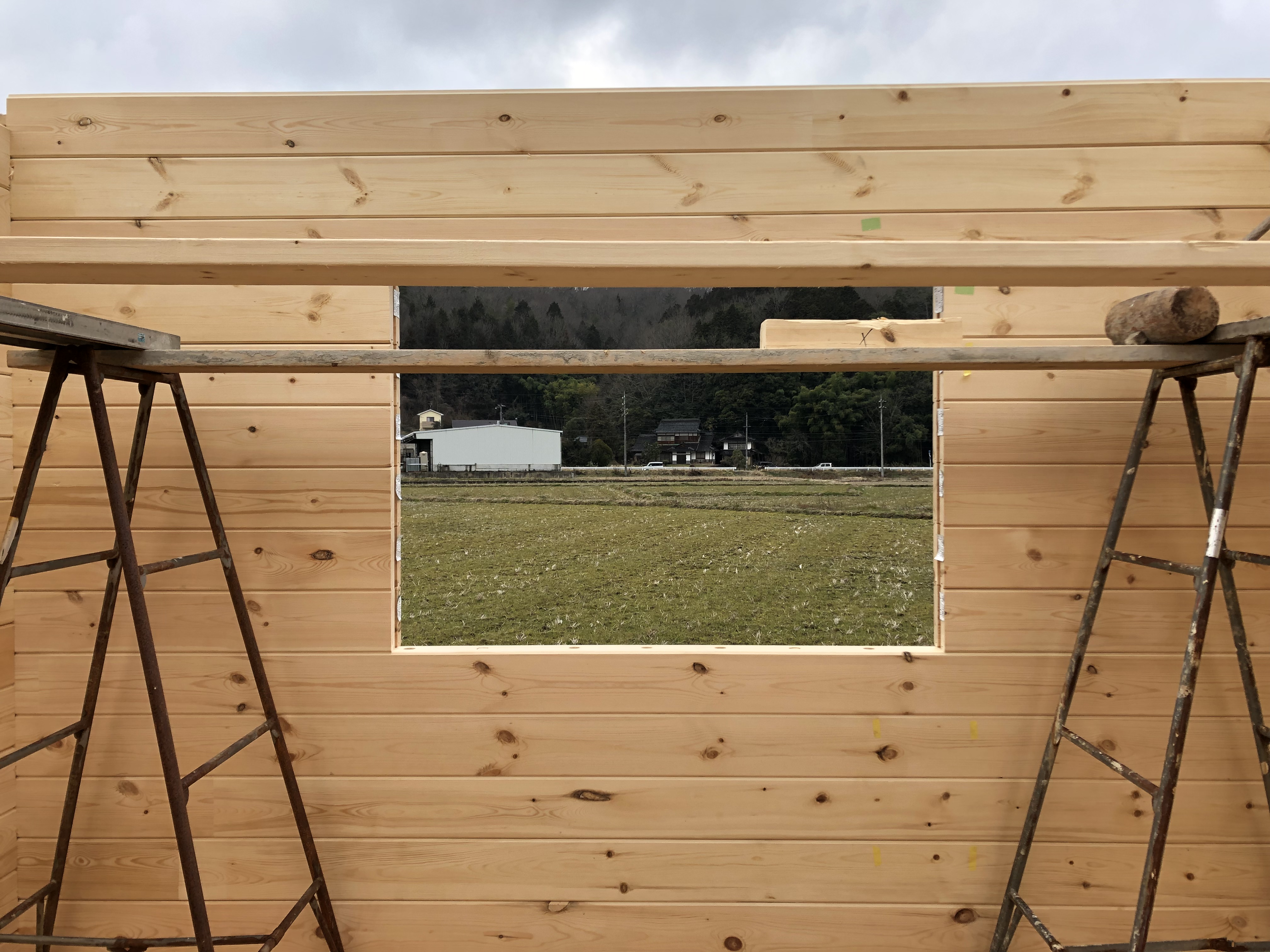

田園風景が広がる清々しい景色を取り込んだ、

額縁のような窓。

04

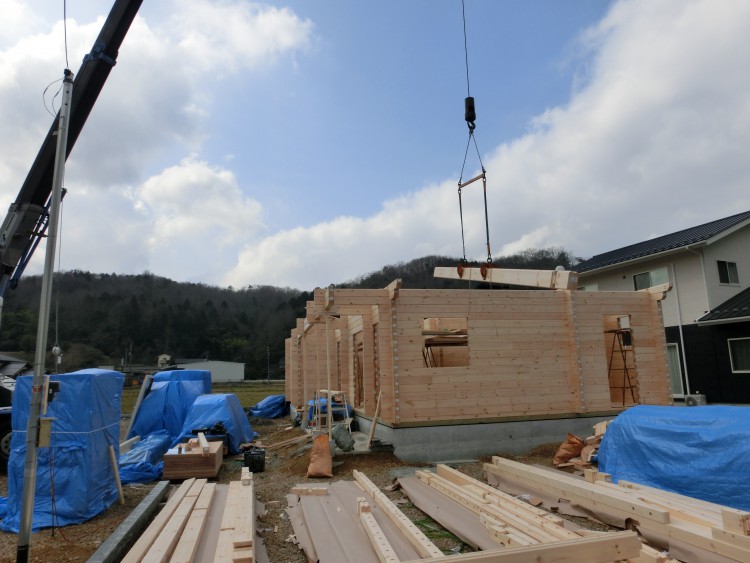

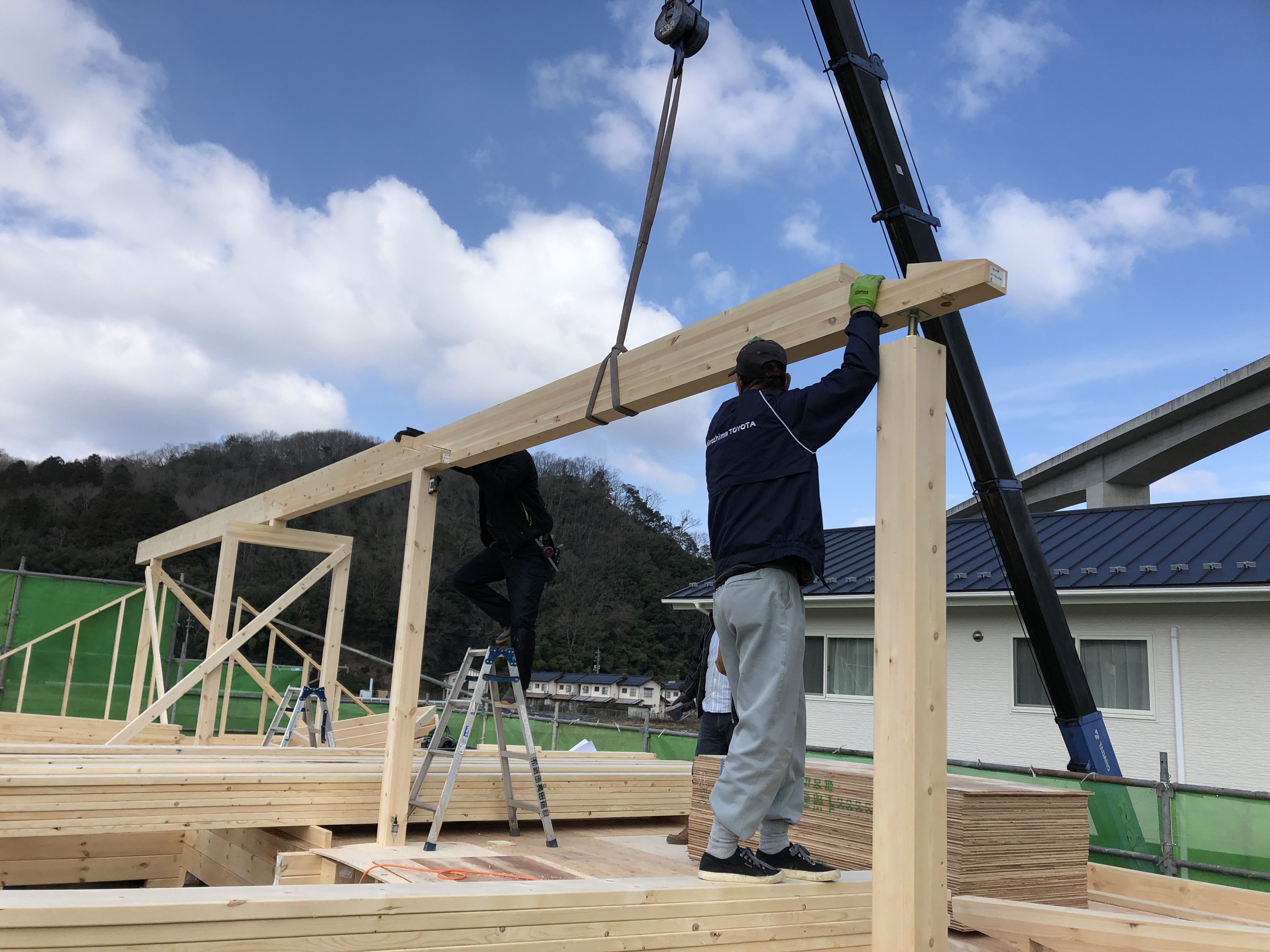

棟上げの様子。

屋根を支える堅固な棟木(むなぎ)は、

クレーンで持ち上げます。

05

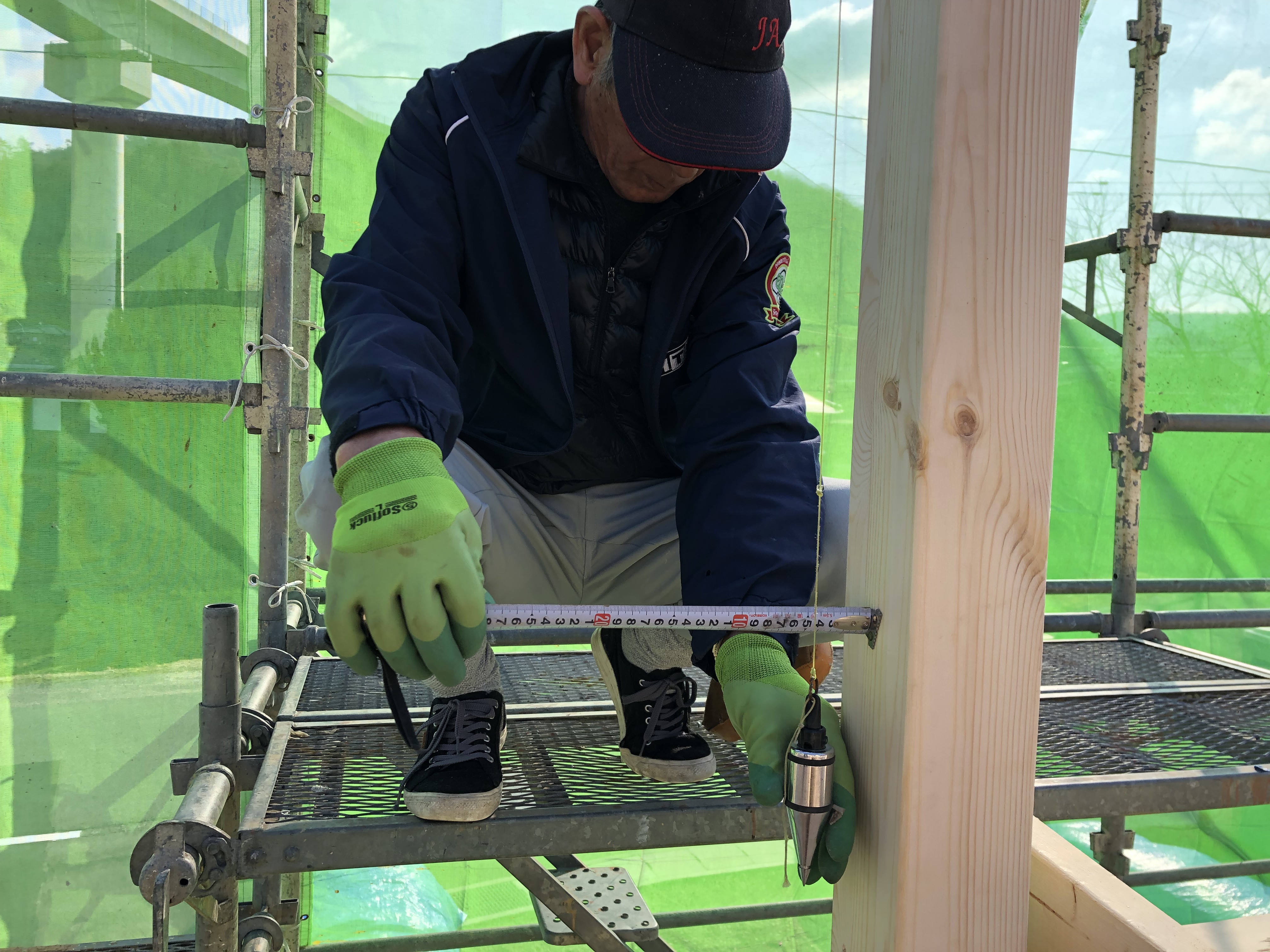

「下げ降り」という道具を使って、常に垂直を細かくチェックしています。

※この施工物件は、サエラホームでLOG組み立て、屋根工事、窓取り付け工事を担当しているコラボ(ハーフビルド)物件です。

2019年2月21日

組み立てスタート !

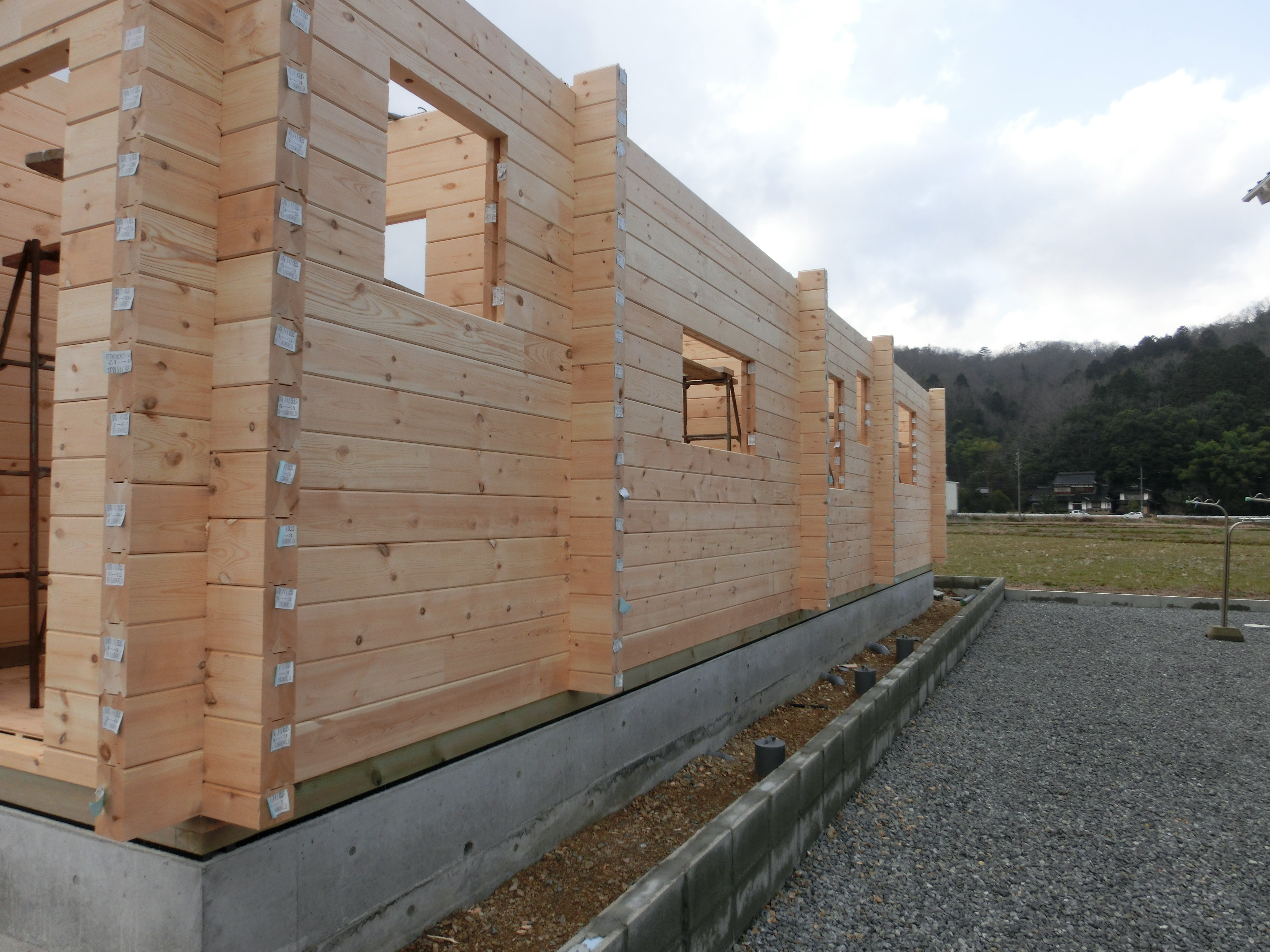

CIMG2732 CIMG2753

※この施工物件は、サエラホームでLOG組み立て、屋根工事、窓取り付け工事を担当しているコラボ(ハーフビルド)物件です。

2019年2月9日

ログキット搬入

全国的に寒波に襲われ、三次市も雪がちらつくなか、

IMG_6301

丁寧に梱包、養生されたログキットが搬入されました。

これからログ組がスタートします。

完成すると、こんな感じです。

RX-101-MS_仕上げ

当該、RX-101-MS(変)は施主様に依るコラボ施工でスタートいたしました。サエラホームではLOG組み立て、屋根工事、窓取り付け工事を担当させて頂きます。

2018年12月22日

地鎮祭です

工事の安全を祈願して地鎮祭

地鎮祭-2

これからいよいよログ組みです

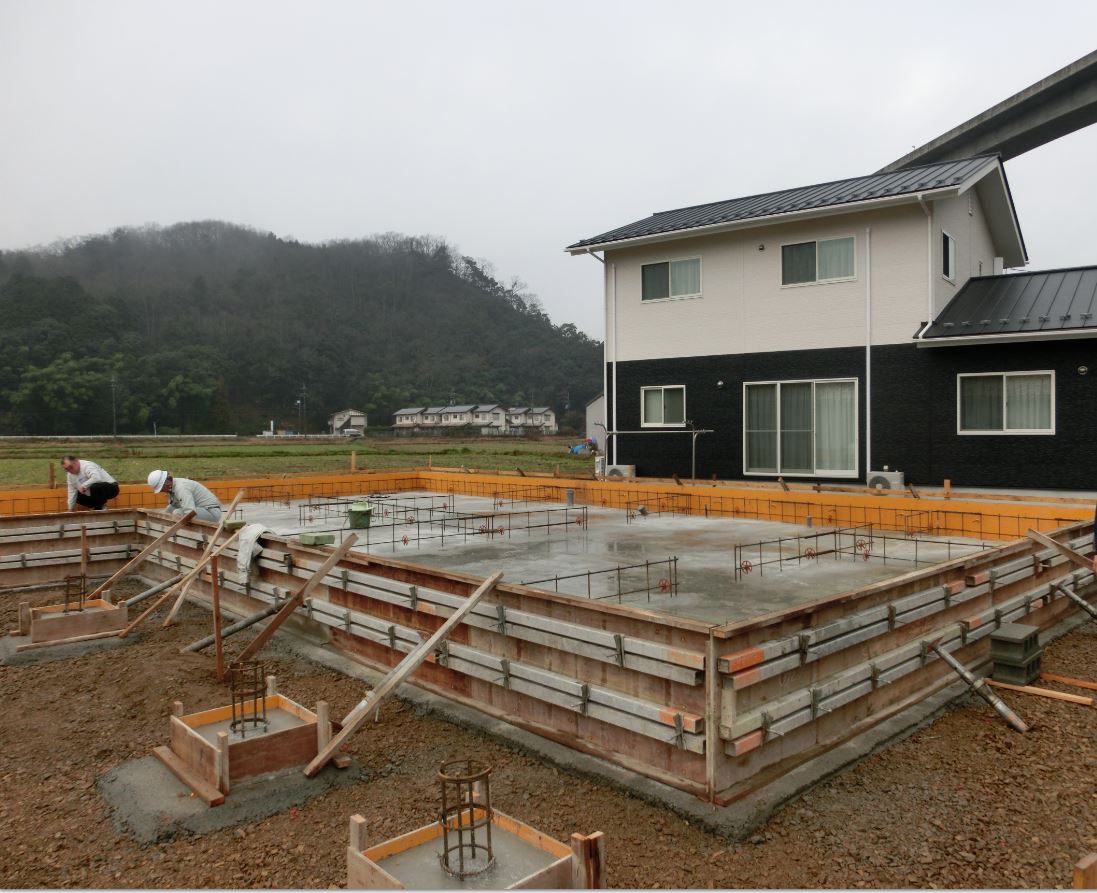

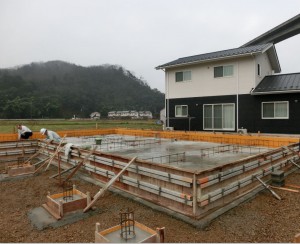

kiyokawa-kiso

2018年12月5日

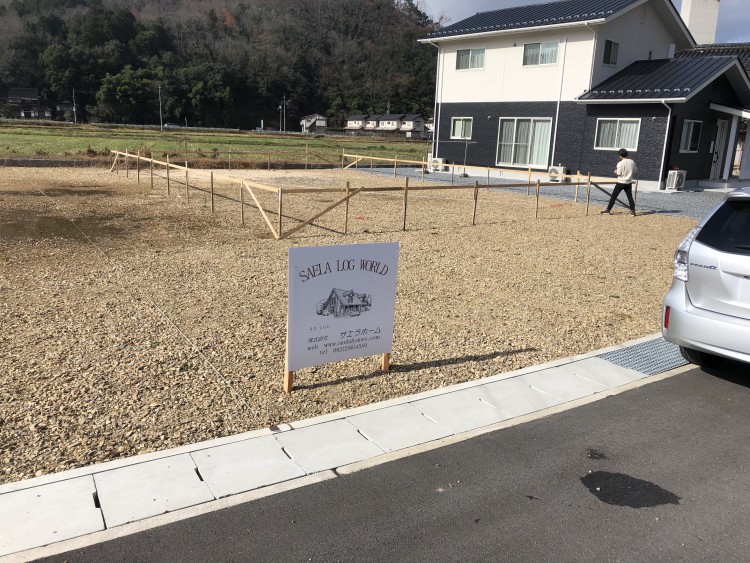

基礎工事の準備完了

2018年11月6日

地盤調査

夢のログハウスの第一歩、地盤調査をしています。

施工例一覧
